Aika on rahaa – miten rakennushankkeen lyhyempi läpimenoaika säästää tilaajan kuluja?
Kirjoittajat
Kategoriat

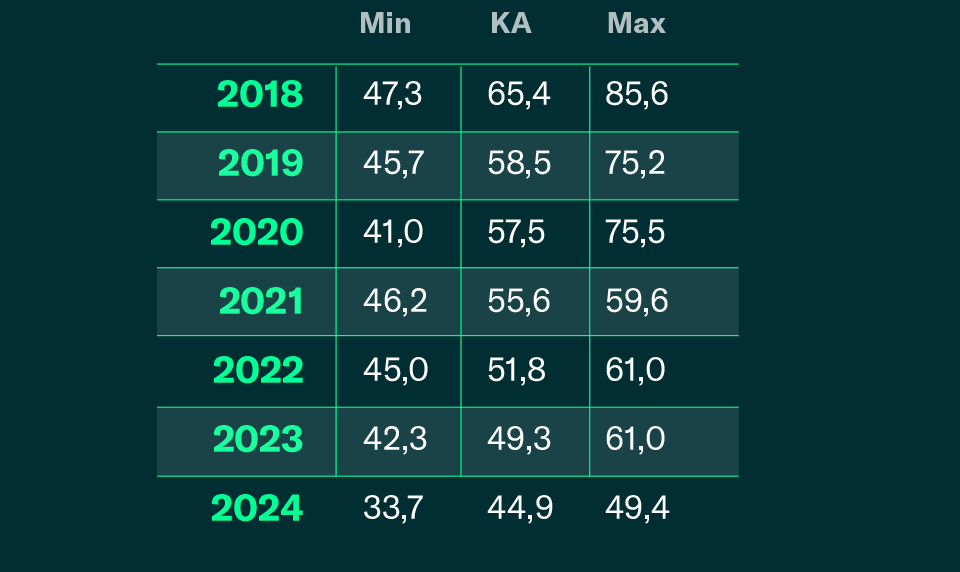

Kiireetön työmaa ei synny pidentämällä rakennusaikaa, vaan lyhentämällä sitä. Kun rakennusaikataulusta otetaan pois aikapuskurit ja varaukset se tarkoittaa, että tuotanto on herkkä häiriöille. Silloin ei ole varaa yllätyksiin: työvaiheet ja logistiikka on suunniteltava erittäin tarkalle tasolle. Oikeat tekijät ja materiaalit on oltava oikeassa paikassa oikeaan aikaan. Yksi sovellus tämän kaltaisesta toiminnasta on tahtituotanto. Tahtituotannon oppeja voidaan kuitenkin hyödyntää kaikessa rakentamisessa, vaikka työt eivät varsinaisesti tahdissa etenisikään.
Lyhempi rakennusaika ei tarkoita sitä, että lisätään resursseja, pidennetään päivää ja toimitaan muuten niin kuin ennenkin. Koko tuotantologiikka on ajateltava uudella tavalla. Tähän tarvitaan mukaan koko rakennusprojektin organisaatio mukaan lukien asiakkaat, suunnittelijat ja erikoisurakoitsijat sekä tietenkin tuoteteollisuus ja viranomaiset. Onnistumisen edellytykset lyhyelle läpimenoajalle luodaan jo hankesuunnitteluvaiheessa sekä urakan kilpailutuksessa.
Esimerkkejä nopean läpimenoajan hyödyistä.
- Asuntokorjaushankkeessa asukas hyötyy 3 kuukauden haitta-ajan laskiessa 2 kuukauteen keskimäärin 750–1 500 € väliaikaisasumisen kustannuksissa.
- Asiakkaat pääsevät markkinoimaan valmiita asuntoja kuukausia aiemmin kuin tavanomaisessa tuotannossa.
- 10 m€ hankkeessa 12 kk rakentamisajan lyheneminen 3 kuukaudella tarkoittaa 7 % korolla noin 100 k€ vähemmän rakentamisen aikaisia rahoituskuluja.
- Lyhyempi rakennusaika tarkoittaa myös, että erilaisten liiketoimintojen aloittaminen on mahdollista aikaisemmin ja sitä kautta myös tuotot alkavat kertyä nopeammin.
Miten laadukkaaseen lopputulokseen päästään?
Suunnitelmasta asennusohjeeksi
Tuotannon ennakkosuunnittelu ja materiaalien hankinta on mahdotonta ilman suunnitelmia. Suunnittelun rooli ja suunnitelmien laatu korostuvat häiriöherkässä tuotannossa. Suunnitelmissa olevat epävarmuudet vähenevät, kun hyödynnetään vakioituja ratkaisuja. Kaikkea ei tarvitse vakioida, mutta paljon voidaan ilman, että kaikki talot alkavat näyttää samalta. Firan asuntokirjasto on hyvä esimerkki vakioinnista, jossa jokainen asuntokirjastoa hyödyntävä talo on erinäköinen. Toinen esimerkki on asuntokorjauksista, joissa hyödynnetään yli 20 esivalmistetta, joista yksi esimerkki on kylpyhuoneen putkihajotus. Tämän putkihajotuksen tekemiseen tarvitaan tuotantosuunnitelmat, mikä on eri asia kuin totutut toteutussuunnitelmat. Tarvitaan ajatustavan ja toiminnan muutos.
Suunnittelun rooli ja suunnitelmien laatu korostuvat häiriöherkässä tuotannossa.
Käännetäänkö suunnittelulogiikka päälaelleen? Perinteiset suunnittelulogiikat eivät tue tuottavuuden kehittymistä ja tahtirakentamista parhaalla mahdollisella tavalla. Todelliset komponentit ja tuotannon logiikka tulisi olla sisällä jo viitesuunnitelmissa, jolloin tuottavuus olisi sisäänrakennettu, ei päälle liimattu. Ja ei, tämä ei tarkoita, että mennään tuotanto edellä, vaan edelleen asiakastarve ja liiketoiminta edellä.
Modulaariset ja esivalmistetut ratkaisut
Nykyisin esivalmistusaste rakentamisessa on matala. Rakennusaika lyhenee luontevasti, kun tehdään vähemmän työvaiheita työmaalla ja enemmän esivalmisteina muualla. Modulaarisuus voi tarkoittaa erikokoisia kokonaisuuksia, kuten kylpyhuone-elementtejä tai vaikka saunan paneelien katkomista oikeaan mittaan jo ennen työmaalle toimitusta.
Näin monesta tehtävästä asuntohankkeen maalaustöiden suojaus-ja nauhoitustyö koostuu.
Tavanomaisesti maalaustyöt on totuttu esittämään yhtenä aikataulutehtävänä.
Töiden ennakkosuunnittelu
Työnjohdolle tulee varata nykyistä enemmän resursseja töiden ennakkosuunnittelua varten. Kun halutaan pysyä tiukassa aikataulussa, on työt purettava työjonoiksi ja mietittävä tarkat materiaalimäärät tiloittain. Muuten töiden rytmitystä ja toimitusaikatauluja on mahdoton suunnitella ja johtaa. Parempi ennakkosuunnittelu johtaa myös parempaan laatuun. Virheet ja esteet tulevat esiin hyvin varhaisessa vaiheessa. Tiiviissä tuotantotahdissa ei ole varaa jättää ”häntiä” vaan työt on tehtävä kerralla valmiiksi, muuten työt pysähtyvät.
Logistiikka huolehtii materiaalien virtauksesta
Materiaalien hankinnan ja logistiikan on oltava yhtenäinen kokonaisuus, joka on mietitty työsuoritetasolle asti. Tavarantoimittajien kanssa on tehtävä tiivistä yhteistyötä, jotta toimitusajat saadaan pitämään. Myös tavaroiden lajittelulla ja keräilyllä voidaan tukea tuotantoa, esimerkiksi keräilemällä eri tilojen materiaalit omille lavoille. Logistiikka ei ole pelkästään tavaran toimitusta työmaalle ja haalausta tiloihin. Yhtä tärkeää on suunnitella paluulogistiikka eli pakkausmateriaalien ja rakennusjätteiden kuljettaminen pois työmaalta.
Kumppanuudet ja projektien virtautus
Uuden toimintatavan oppiminen ja omaksuminen vaatii perehtymistä. Jos työntekijät vaihtuvat jokaisen työmaan jälkeen, on suuri riski, ettei uudesta tuotantologiikasta saada parhaita hyötyjä irti. Yksi vaihtoehto on kehittää yhteistyömalleja niin, että aliurakoitsijoille olisi aina tarjolla seuraava pääurakoitsijan työmaa, kun edellinen loppuu.
Kokemuksemme mukaan työntekijät viihtyvät paremmin työmaalla, jossa rakennusaikaa on saatu lyhennettyä merkittävästi. Vaikka työtahti on tiivis, työt etenevät ilman katkoja ja turhaa tavaroiden etsiskelyä. Toimintatapojen muuttaminen ei tapahdu hetkessä ja se vaatii yhteistä halua muuttua ja kehittyä. Muutos alkaa siitä, että tiedämme mihin suuntaan mennä, ymmärrämme paremmin muutoksen tarkoituksen ja sitoudumme siihen.
Miten asuinkerrostalon yhden kerroksen elementtiasennus nopeutettiin viikosta 3 päivään?
Faktat:
- Elementtejä asennettiin 105 kpl
- Työpäivää ei pidennetty
- Tauoista ei tingitty
- Käytössä oli yksi ajoneuvonosturi
- Yksi asennustiimi
Mitä muutettiin tavanomaiseen verrattuna?
- Hanke toteutettiin KVR-urakkana, jossa urakoitsija oli alusta asti mukana suunnittelemassa tuotannon tehokkuutta ja yhteensovittamassa tätä asiakastavoitteisiin
- Runkotyönjohdon resurssointi 1,5 kertainen
- Ei suunniteltu pelkästään elementtien asennusta vaan kaikki runkoon liittyvät työt mukaan lukien laadunvarmistuksen
- Jokaiselle elementille määriteltiin asennusjärjestys
- Rungon detaljit suunniteltiin asennusjärjestyksen mukaan
- Jokainen elementtitoimitus oli mietitty täsmällisesti
- Nosturin käyttö optimoitu
- Muutettiin asennusporukan työnjako ja ansaintalogiikka
Vinkit hankkeen läpivirtauksen parantamiseksi
• Arvosta osaajia
• Suunnittele oikealla tarkkuudella hankevaiheesta riippuen
• Vaadi hyvää tuotannon ennakkosuunnittelua
• Panosta sujuvaan logistiikkaan
• Aseta yhteinen tavoite
• Hankkeen kilpailutus mahdollistaa urakoitsijan osaamisen hyödyntämisen
Haluatko vaihtaa muutaman sanan hankkeestasi? Ota yhteyttä niin jutellaan lisää
Sami Kokkonen
Johtaja | Putkiremontit ja asuntokorjaukset
+358 400 204 250 sami.kokkonen@fira.fiTopi Laine
Johtaja | Asuntorakentaminen
+358 400 792 492 topi.laine@fira.fi
